中小企業診断士 過去問
令和7年度(2025年)
問183 (経営情報システム 問23)
問題文

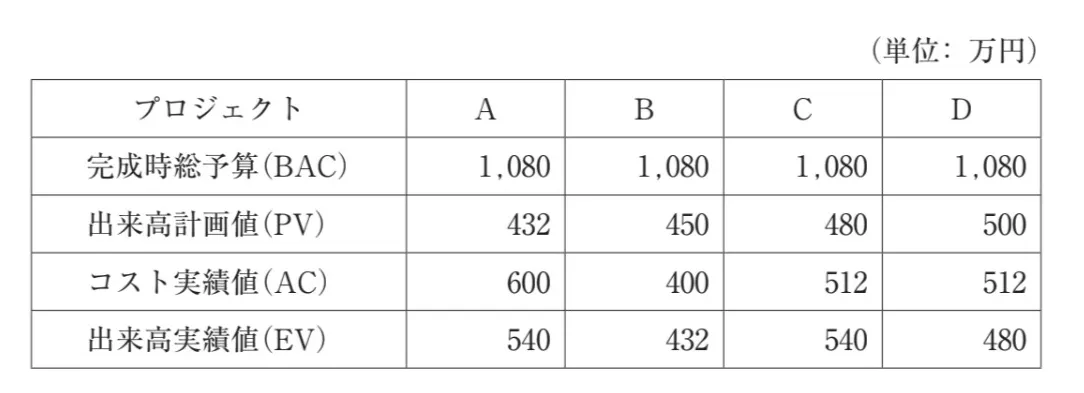

このままのコスト効率でプロジェクトが進んでいくとすると、プロジェクト完了時の総コストは、いくらになると予測されるか。予測される総コストを小さい順に並べたものとして、最も適切なものを選べ。
このページは閲覧用ページです。
履歴を残すには、 「新しく出題する(ここをクリック)」 をご利用ください。
問題
中小企業診断士試験 令和7年度(2025年) 問183(経営情報システム 問23) (訂正依頼・報告はこちら)
このままのコスト効率でプロジェクトが進んでいくとすると、プロジェクト完了時の総コストは、いくらになると予測されるか。予測される総コストを小さい順に並べたものとして、最も適切なものを選べ。
- A、B、C、D
- A、B、D、C
- B、A、C、D
- B、C、A、D
- B、C、D、A
正解!素晴らしいです
残念...
この過去問の解説 (2件)
01
しばしば経営情報システムで出てくる公式EAC = BAC × AC / EVを覚えていれば簡単に解ける問題です。
筆者はもう力技でごり押しして、「AC」が3つ並んでいるのをエック、バック、アックと並べて、「EV」がエレベータの略とみなして、エレベータの上にバック、アックが乗っているイメージをして覚えたりしていました。
総コストEACをそれぞれプロジェクトA~Dに対して求めていくのですが、BACは全部同じなので、AC/EVだけ求めてそれの大小で比較します。
A:
AC/EV=600/540
B:
AC/EV=400/432
C:
AC/EV=512/540
D:
AC/EV=512/480
これで、とりあえずAとBで比較すると、計算するまでもなくAは1を超えてBは1より小さいのでB<Aとなり、
同様にCも1より小さいのでC<Aとなります。
Dは1より大きいので、選択肢も併せて読むと、Bが最も小さいとなっていて、なおかつCがその次に小さいとなっている選択肢に絞られます。
あとはAとDとの比較ですが、Aのほうが分母に対する分子の値が大きいので、感覚的にD<Aとなり、答えがこれで出ます。
これが正解です。
正直に計算してもいいのですが、本番では時間との勝負。
全部いちいち計算しなくても答えを出せるテクニックも重要です。
参考になった数5
この解説の修正を提案する
02
EVMSに関する問題です。令和6年度第21問にも計算問題が出題されており、過去問題を復習していた方は正答できたと思います。EVMSでは、プロジェクト完了時点での見積もり値であるEAC=AC+(BAC-EV)×AC/EVの計算式を用います。
数値は全て表に与えられているので計算すれば数字は出せます(解説のまとめ参照)が、本試験では25マークを60分で解かなければならないため、見直しの時間も含めると1マーク2分(×25マーク=50分+見直し10分)以内で処理するタイムマネジメントを意識してください。
2分以内で処理するためには、計算しなくても正答できるに越したことはありません。そのため、与えられている表のPV(出来高計画値:Planned Value)とAC(コスト実績値:Actual Cost)に着目します。
日本語で書かれているので分かりやすいですが、実際にかかったコスト(AC)が事前に見積もられた価値(PV)を上回るのはよろしくないことは明白です。
与えられている表からACとPVを比較すると、プロジェクトBのみ価値がコストを上回っている(PV>AC)ため予測総コストが最も小さいのはBと確定します。(残る選択肢は3つ)
次いで、EAC=AC+(BAC-EV)×AC/EVの計算式の分数式に着目します。
②プロジェクトA・C・DのうちプロジェクトCのみ価値がコストを上回っている(EV>AC)のため、この3つでは最も予測総コストが小さくなり2番目はCと確定します。(残る選択肢は2つ)
③プロジェクトAとDの分母/分子の差は、Aが60でDが32とDの方が分母/分子間の差が小さいため、予測総コストが3番目に小さいのはDで選択肢が1つに絞り込まれます。(実際に割り算してみると、Aは1.11でDは1.06)
以上から、最も適切な予測総コストの小さい順は「B、C、D、A」となります。
※筆者は本試験を受験していません(本試験の問題と解答は、試験2日目の翌日中にはホームページ上からダウンロードできます)が、実際にこの手順で解いてみると1分もかからずに正答できました。
冒頭の解説より、最も適切な予測総コストの小さい順は「B、C、D、A」であるため不適切な選択肢となります。
冒頭の解説より、最も適切な予測総コストの小さい順は「B、C、D、A」であるため不適切な選択肢となります。
冒頭の解説より、最も適切な予測総コストの小さい順は「B、C、D、A」であるため不適切な選択肢となります。
冒頭の解説より、最も適切な予測総コストの小さい順は「B、C、D、A」であるため不適切な選択肢となります。
冒頭の解説より、最も適切な予測総コストの小さい順は「B、C、D、A」であるため正解の選択肢となります。
【補足】
各プロジェクトの予測総コスト計算結果です。
A:600+(1,080-540)×(600/540)=1,200→④番目
B:400+(1,080-432)×(400/432)=1,000→①番目
C:512+(1,080-540)×(512/540)=1,024→②番目
D:512+(1,080-480)×(512/480)=1,152→③番目
※冒頭の解説の計算式を暗記できていない方は、解答を見ながらで構いませんので過去問題を使って計算できるようになることを優先させてください。(本問の解説は、計算式がきちんと頭に入っていることを前提としています)
参考になった数2
この解説の修正を提案する
